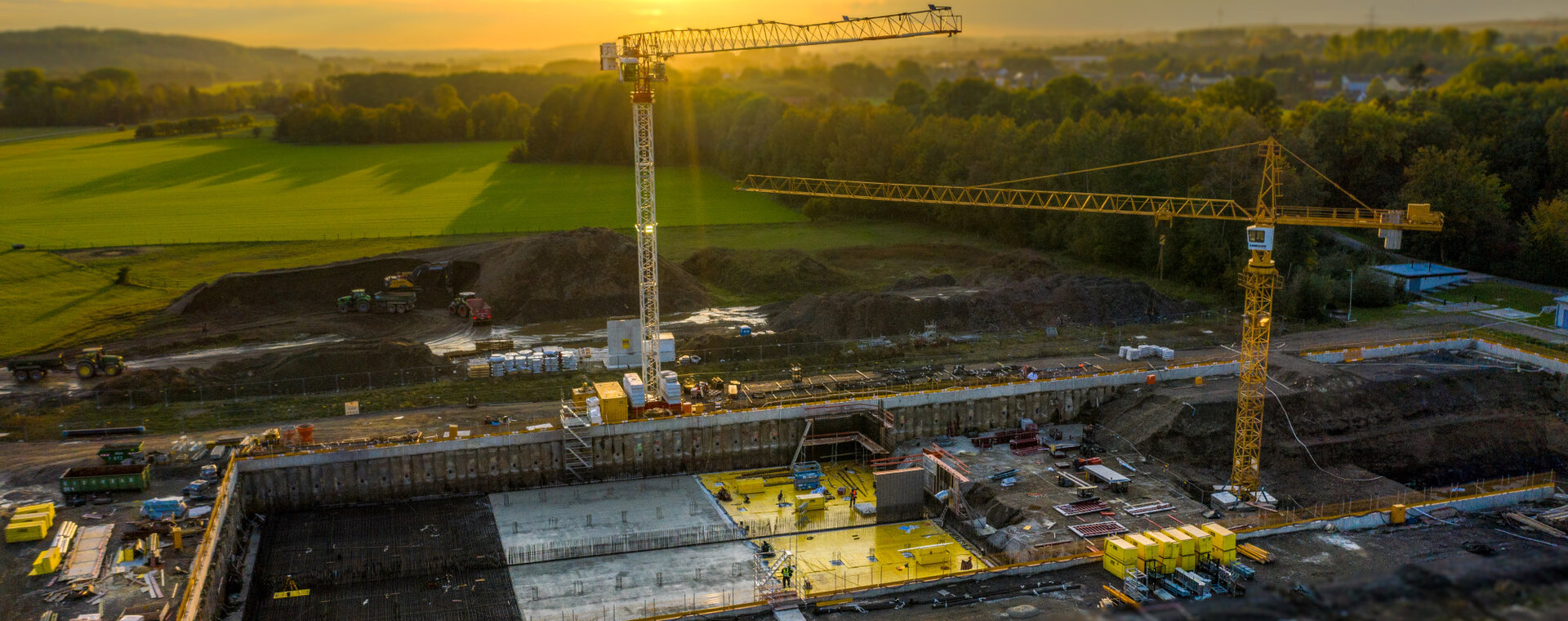

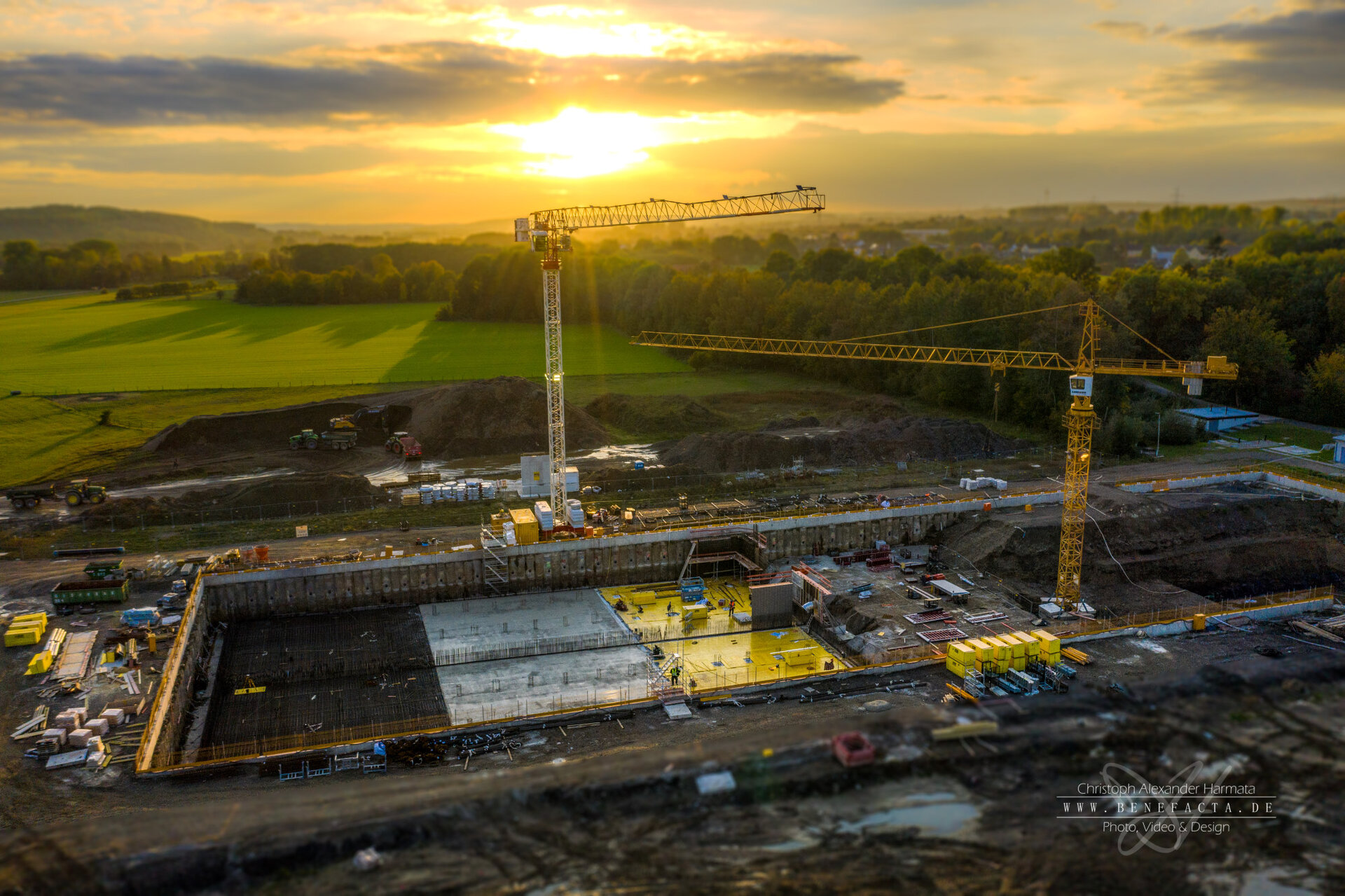

Informationen
zum Bau der WAA Hengsen

Erstellung der Saugkammern (Vorpumpwerk) und der Schnell- und Aktivkohlefilter (WAA) ab März 2021

Aktuell werden die beiden Saugkammern des Vorpumpwerks erstellt. Parallel dazu werden die Schnellfilter- und Aktivkohlefilteranlagen gebaut. Diese Baumaßnahmen werden voraussichtlich bis August 2021 abgeschlossen sein.
Zusätzlich wird ab Juni 2021 die Ozonanlage erstellt.


Infofilm zur Trinkwassergewinnung mit der neuen WAA

Zur Erklärung der Wirkungsweise der "weitergehenden Aufbereitungsanlage" haben wir einen Infofilm über Hengsen gedreht, der die neuen Verfahrensschritte der WAA im Anschluss an die herkömmliche Methode zur Trinkwassergewinnung, die "künst­li­che Grund­was­ser­an­rei­che­rung", zeigt. Zum Infofilm.


Erstellung der Reinwasserkammern ab Oktober 2020

Mit Fertigstellung der Bodenplatte für die Reinwasserkammern kann im Oktober mit ihrer Erstellung begonnen werden. Diese Baumaßnahme dauert voraussichtlich bis März 2021.


Gründung der Bodenplatte und des Vorpumpwerks ab September 2020

Mit Fertigstellung der Baugrube beginnt nun die Erstellung der Bodenplatte für die Aufbereitungsanlage. Die Arbeiten hierzu werden bis November 2020 andauern.

Zeitgleich wird mit den Gründungsarbeiten für das Vorpumpwerk begonnen. Hier ist voraussichtlich mit einer Dauer der Arbeiten bis Dezember 2020 zu rechnen.


Fertigstellung der Baugrube Ende August 2020

Die äußerst schwierigen Randbedingungen für die Gründung der Bohrpfahlwände haben nicht nur zu einer Verzögerung der geplanten Bauzeit, sondern auch zu der Konsequenz geführt, eine nachträgliche Rückverankerung zu setzen.
Die Baugrube wird aber nun Ende des Monats fertiggestellt sein, sodass die Folgearbeiten im Oktober starten können.


Aushub der Baugrube

Der Aushub der Baugrube ist für die erste Hälfte des Jahres geplant. Aufgrund der komplizierten Gründungssituation und der schwierigen Wasserhaltung vor Ort wird von vornherein eine Verzögerung des Bauzeitenplans in Betracht gezogen.


Erster Spatenstich WAA Hengsen am 10.01.2020

Der erste Spatenstich für die "Weitergehende Aufbereitungsanlage" (WAA) findet am 10.01.2020 statt. Bis zum Sommer werden die Bohrpfahlarbeiten zur Baugrubensicherung inklusive Betonage und die restlichen Sondierungsarbeiten auf Kampfmittelfreiheit in den tieferen Erdschichten durchgeführt. zur Pressemitteilung


Baustart vorbereitet

Die Baustraße für den Baustellenverkehr zur Errichtung der "Weitergehenden Aufbereitungsanlage" ist fertiggestellt. Der Baubeginn ist im Winter 2019 geplant. LKWs, die in der Zeit vom 29.07. bis zum 09.08. durch den Kellerbach fahren, liefern Sand in die Wassergewinnung. Dieser Verkehr hat nichts mit den vorgestellten Baumaßnahmen zu tun und muss diese Strecke nehmen. Über die Baustraße können die LKWs ihr Ziel nicht erreichen.


Asphaltierung Baustraße

Vom 13. bis zum 17. Mai wird die Einfahrt der Baustraße asphaltiert und an die bestehende Straße "Zum Wellenbad" angeschlossen. In diesem Zeitraum wird der Verkehr dort einspurig über eine Bauampel geregelt.


Informationsveranstaltung am 29. März 2019

Im Vorfeld des Baubeginns der Weitergehenden Wasseraufbereitungsanlage (WAA) im Wasserwerk Hengsen lud die Wasserwerke Westfalen GmbH die Anwohner und alle interessierten Bürger zu einer Informationsveranstaltung ein. Die Geschäftsführer Bernd Heinz und Dr. Bernhard Klocke stellten den Planungsprozess vor und beantworteten die Fragen der Anwohner zu der Aufbereitungsanlage und den bevorstehenden Baumaßnahmen.
